盤扣搭建方法

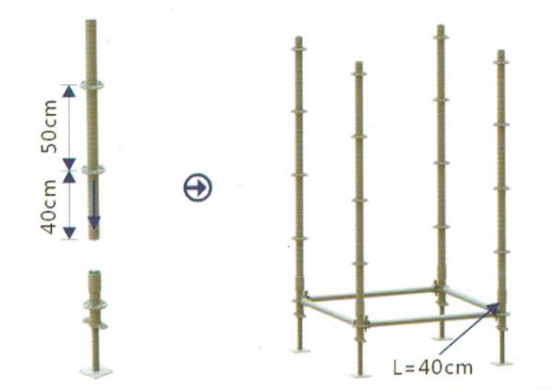

1、下托
依腳手架配置圖尺寸放樣后,將【下托】排列至定點。

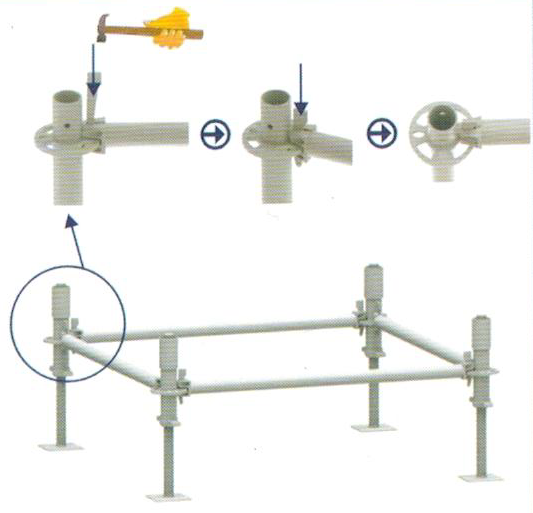

2、標準基座
將【標準基座】的主架套筒部分朝上套入下托絲杠上方,標準基座下緣需完全置入扳手受力平面的凹槽內。

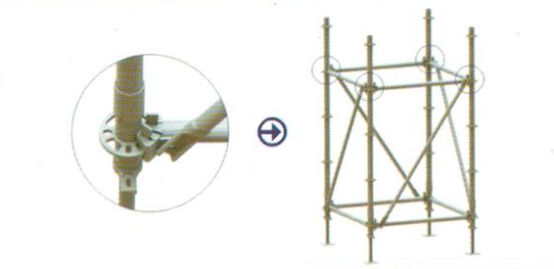

3、**層橫桿
將橫桿頭套入圓盤小孔位置使橫桿頭前端抵住立桿圓管,再以楔形銷貫穿小孔敲緊固定。

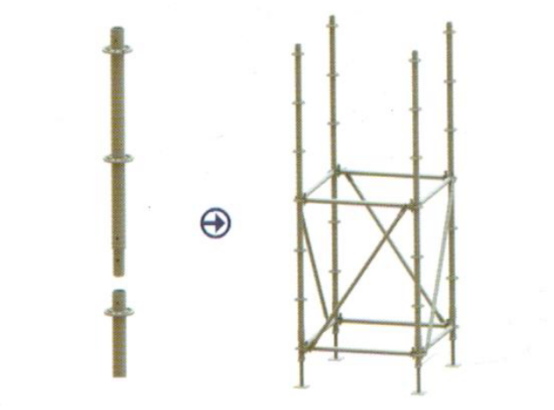

4、起步立桿
將未加裝(連接棒)的立桿統稱為【起步立桿】,以下圖所示將【起步立桿】長端插入標準基座的套筒中,以檢查孔的位置查看【起步立桿】是否插至套筒底部。【起步立桿】?jī)H適用在**層搭接,**層往上均適用【對接立桿】。
5、**層橫桿
如下圖位置依步驟3安裝**層橫桿。
6、**層斜拉桿
將【斜拉桿】全部依順時針或全部逆時針方向組搭,如下圖,將【斜拉桿】套入圓盤大孔位置,使斜桿頭前端抵住主架圓管,再以斜楔貫穿大孔敲緊固定。
(注意:斜拉桿具有方向性,方向相反即無法搭建)
7、對接立桿
【對接立桿】以四方管(連接棒)連接,如下圖所示將連接棒插入下層管中即可。
若需適用【對接立桿插銷】則務必檢查圓盤對齊孔是否在同一方向。

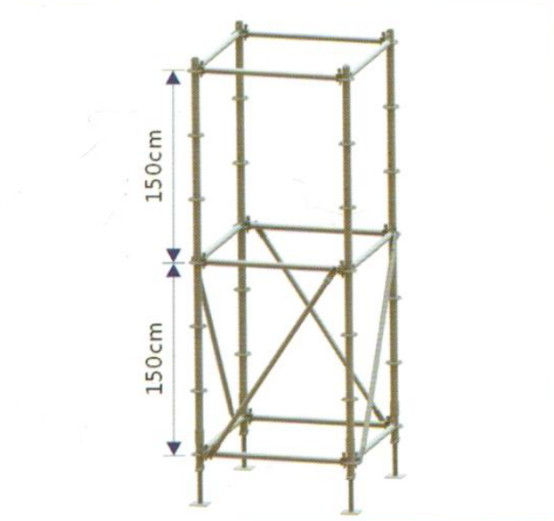

8、第三層橫桿
如下圖位置,依步驟3安裝第三層橫桿。

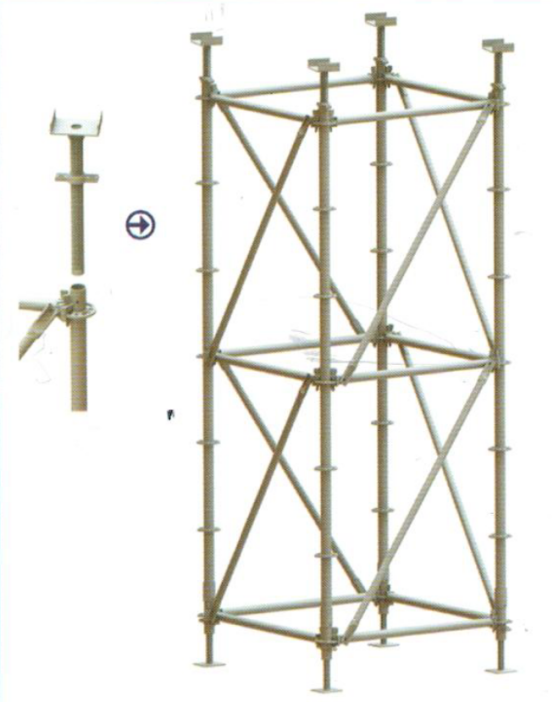

9、**層斜拉桿
如下圖所示,依步驟6組搭方式和**層相同方向搭接**層【斜拉桿】。
若**層為逆時針方向組裝,則**層以上的斜拉桿同樣需以逆時針方向組裝
10、上托
如下圖所示,將【上托】牙管插入立桿管中,再以扳手調整至所需高度。
